Grid compliance
Sluit aan op vol vermogen. Voldoe automatisch aan elk signaal van de netbeheerder.
Het Octave EMS spreekt het telecontroleprotocol van de netbeheerder, blijft altijd volledig in regel en mist nooit een signaal.
Wat is DSO-RTU-conformiteit?
ㅤ
DSO-RTU-conformiteit zorgt ervoor dat de netbeheerder energie-installaties zoals batterijen en zonnepanelen op afstand kan monitoren en aansturen. Via een gestandaardiseerd communicatieprotocol, zoals IEC 60870-5-104, kan de netbeheerder stuursignalen rechtstreeks naar het Energy Management System (EMS) sturen.
Zo kan de netbeheerder het vermogen in realtime aanpassen wanneer dat nodig is om het elektriciteitsnet stabiel te houden en lokale netcongestie te beperken.
Voor installateurs en projectontwikkelaars betekent dit dat het EMS signalen van de netbeheerder kan ontvangen en uitvoeren, en tegelijk de nodige metingen en statusinformatie kan terugkoppelen.
Fall-Back Flex
ㅤ
Sluit vandaag al aan, ook in een congestiegebied
Netcongestie kan een nieuwe of zwaardere aansluiting jarenlang vertragen. Fall-Back Flex biedt een alternatief: een deel van je aansluitvermogen is gegarandeerd beschikbaar, terwijl het flexibele deel tijdelijk kan worden beperkt wanneer het lokale elektriciteitsnet onder druk staat.
Bij een activatie stuurt de netbeheerder een setpoint naar het Octave EMS. Het EMS past vervolgens automatisch de aansturing van de installatie aan. Zodra de beperking wordt opgeheven, keert de installatie terug naar haar normale werking.
Zo kunnen projecten in bepaalde situaties sneller worden aangesloten zonder te wachten op grote netverzwaringen, terwijl de installatie blijft voldoen aan de voorwaarden van de netbeheerder.
Drie dingen om te onthouden
01
24/7 mogelijk
Signalen kunnen op elk moment worden verstuurd, maar zijn voorbehouden voor echte piekmomenten, aangevuld met één onaangekondigde test per jaar, beperkt tot maximaal 30 minuten.
02
Jij kiest hoe
Verminder tijdelijk een proces, stuur de koeling terug, beperk het laadvermogen of ontlaad een batterij. De netbeheerder bepaalt de limiet, nooit de methode.
03
Benut je flexibiliteit het hele jaar
Buiten activaties van de netbeheerder blijven je flexibele installaties beschikbaar voor andere toepassingen, zoals energieoptimalisatie, peak shaving en deelname aan de energiemarkten.
Eén setpoint, één antwoord
ㅤ
Wanneer de netbeheerder een setpoint verstuurt, vergelijkt het Octave EMS dit automatisch met de andere limieten van je aansluiting. De laagste geldende vermogenslimiet heeft altijd voorrang.
Het EMS herberekent vervolgens automatisch de aansturing van alle aangesloten installaties en past hun vermogen aan om binnen de opgelegde limiet te blijven.
Een concreet voorbeeld
ㅤ

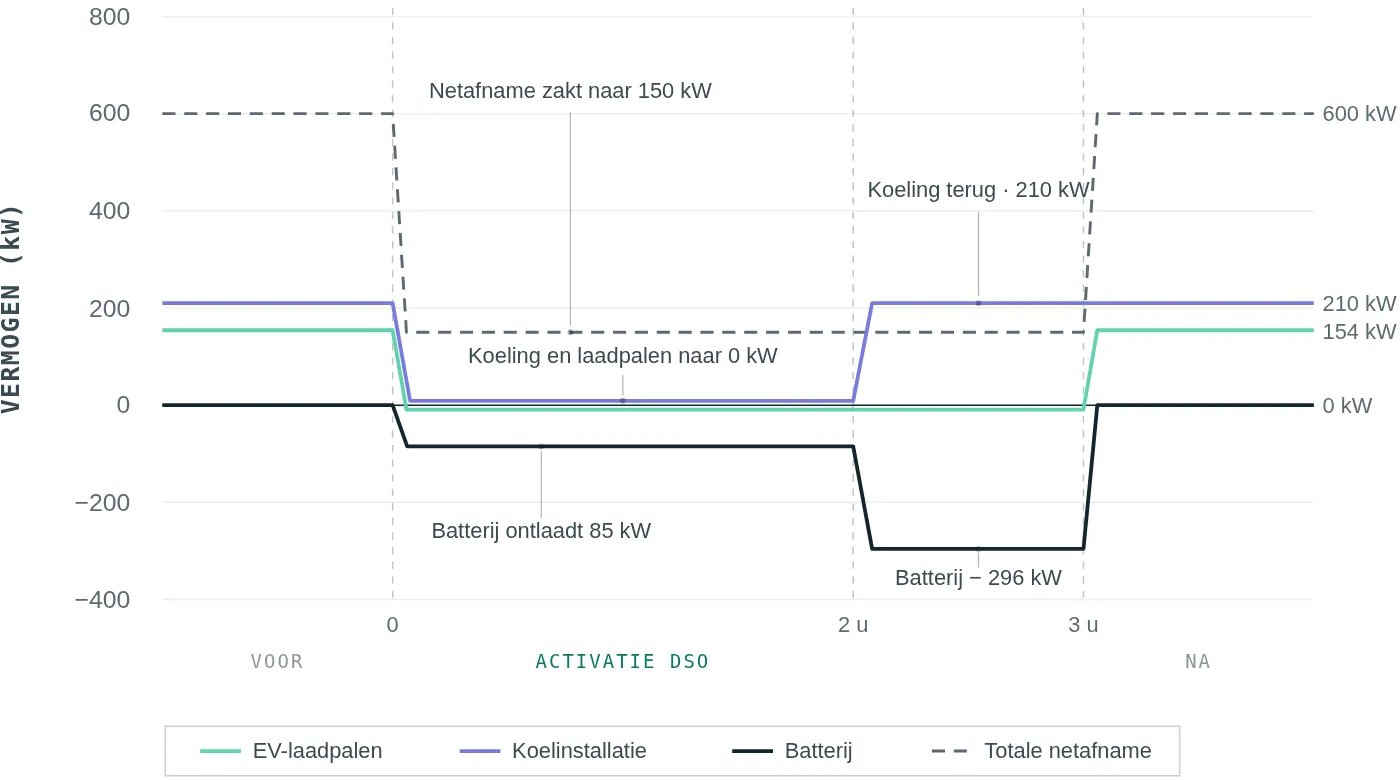

Een site neemt normaal 600 kW van het net af, terwijl de netbeheerder 150 kW vast vermogen kan garanderen. Tijdens een activatie moet de netafname daarom met 450 kW worden verminderd.
Op basis van de verwachte activatieplanning van de netbeheerder kan het Octave EMS de installatie vooraf voorbereiden. Zodra de activatie start, worden flexibele verbruikers zoals laadpalen en koeling zoveel mogelijk teruggeregeld. De batterij levert automatisch het resterende vermogen dat nodig is om de netafname onder de grens van 150 kW te houden.
Na twee uur moet de koelinstallatie opnieuw opschakelen om de vereiste temperatuur te behouden. Het Octave EMS past zijn strategie automatisch aan en verhoogt het vermogen dat door de batterij wordt geleverd. Zo blijft de totale netafname gedurende de volledige activatie binnen de opgelegde limiet.
Van netstudie tot een aansluiting die live gaat
HET TRAJECT IN ZES STAPPEN
ㅤ
Aanvraag & netstudie
Voor een nieuwe aansluiting, een verzwaring of een batterijproject. Stelt Fluvius congestie vast, dan bevat je offerte Fall-Back Flex-voorwaarden.
ㅤ
Offerte & voorwaarden
Juridische en technische duidelijkheid: de netstudie, de voorwaarden waaronder aansluiten kan, en de periode waarin Fall-Back Flex geldt.
ㅤ
Product- & zonefiche
Hoe het product contractueel en technisch werkt. En zone-specifiek: waar de beperking zit, het gevraagde flexibel vermogen en het afregelvolume.
ㅤ
Biedformulier & akkoord BRP
Via het biedformulier bevestig je je engagement. Met je BRP maak je afspraken over de kosten bij activaties.
Installateur x Octave EMS
Netflex-kast & EMS
DSO levert de kast. Je installateur plaatst ze en verbindt ze met het Octave EMS.
Installateur x Octave EMS
API-oplevering met Fluvius
Certificaat, testomgeving, livetest. Kan pas starten na een geslaagde ‘groene oplevering’ van de Netflex-kast.
